Software de control de proyectos: dirija proyectos con herramienta, panel e indicadores de forma rentable

9 de septiembre de 2026 13 minutos
Leer artículo
Un responsable de proyecto mantiene a la vista plazos, presupuesto y carga con un software de control de proyectos

Resumen

13 min

Un software de control de proyectos le ayuda a dirigir los proyectos durante su ejecución, no solo a planificarlos: ¿cómo vamos de plazos, cuánto presupuesto se ha consumido, quién está más o menos cargado y sale rentable el proyecto al final? En lugar de reunir esas respuestas a partir de hojas de cálculo, correos y partes de horas, un buen software concentra los indicadores clave en un único lugar. El control de proyectos no es un ejercicio de cifras para contabilidad, sino un sistema de alerta temprana continuo: debe mostrar las desviaciones mientras todavía se puede reaccionar y no cuando el proyecto ya se ha descontrolado. Esta guía explica la definición, los objetivos, las tareas y los roles, los indicadores clave con fórmulas, los métodos habituales, las fases del ciclo de control y la pregunta de qué funciones debe cubrir una herramienta de control de proyectos y en qué fijarse al elegir.

¿Qué es el control de proyectos?

El control de proyectos abarca todas las tareas que hacen que un proyecto alcance sus objetivos en cuanto a tiempo, costes y rendimiento. Acompaña al proyecto desde la planificación hasta el cierre y compara de forma continua el estado planificado con el real. De esa desviación planificado-real surgen las decisiones de dirección. También la norma DIN 69901, la norma alemana de gestión de proyectos, no trata el control como un añadido, sino como parte integral de la dirección del proyecto.

El error de concepto más frecuente es confundir el control con una mera comprobación a posteriori. Un buen control de proyectos es anticipatorio. No solo responde a qué ha pasado, sino sobre todo a qué es probable que pase si todo sigue igual. Solo así queda tiempo suficiente para ajustar plazos, recursos o alcance.

En la práctica se distinguen a grandes rasgos tres niveles:

  • Control operativo de proyectos: la dirección continua de un único proyecto según plazos, esfuerzo y avance.
  • Control estratégico de proyectos: la pregunta de si se están abordando los proyectos correctos y cómo encajan con los objetivos de la empresa.
  • Control multiproyecto: la visión sobre varios proyectos a la vez, por ejemplo la carga total del equipo o las prioridades que compiten entre sí.

Los principios básicos son los mismos en todos los sectores: ya sea el control de proyectos de TI en proyectos de software e infraestructura, los proyectos de agencia o las iniciativas internas, la dirección siempre se apoya en la comparación planificado-real de tiempo, costes y rendimiento. Las diferencias se notan sobre todo en los indicadores: en el control de proyectos de TI, las estimaciones de esfuerzo, el avance de los sprints y la carga del equipo de desarrollo cobran más peso, porque el coste de personal es con diferencia la mayor partida.

¿Qué objetivos persigue el control de proyectos?

Detrás de cada tarea hay unos objetivos claros con los que se puede medir un buen control. Explican por qué merece la pena el esfuerzo:

  • Crear transparencia: todas las personas implicadas ven en todo momento el mismo estado actualizado del proyecto, en lugar de fiarse de la intuición o de informes desfasados.
  • Detectar pronto las desviaciones: las desviaciones de plazo, coste y rendimiento deben notarse mientras corregir el rumbo sigue siendo barato y posible.
  • Asegurar la capacidad de dirección: de las desviaciones detectadas se derivan medidas concretas, como repriorizar, renegociar el alcance o redistribuir recursos.
  • Asegurar la rentabilidad: sobre todo en proyectos facturados por esfuerzo, el control hace visible si al final queda un margen de contribución positivo.
  • Aprender de los proyectos: un cálculo posterior riguroso al cierre del proyecto y las lecciones aprendidas anotadas mejoran las estimaciones de los próximos proyectos, en lugar de repetir los mismos errores.

Tareas y roles en el control de proyectos

Las tareas del control de proyectos se pueden anclar en cuatro dimensiones que afectan a la vez a cada proyecto. Para cada una hay indicadores típicos con los que leer su estado.

Dirigir plazos y avance

¿El proyecto respeta su calendario? Las magnitudes centrales son el grado de avance, el cumplimiento de los hitos y el retraso en días. Un retraso detectado pronto en un paquete de trabajo crítico es la advertencia más importante de todas, porque los retrasos suelen acumularse hacia el final.

Dirigir costes y presupuesto

Para el control de costes cuentan los costes planificados frente a los reales, las horas consumidas frente a las previstas y la parte aún libre del presupuesto del proyecto. Sobre todo en proyectos que se facturan por esfuerzo, esta mirada decide el margen.

Evaluar rendimiento y calidad

Un proyecto puede ir en plazo y aun así quemar dinero, precisamente cuando el avance real del trabajo se queda por detrás del esfuerzo consumido. Indicadores como el valor ganado (Earned Value) apuntan justo aquí.

Dirigir recursos y carga de trabajo

¿Quién trabaja en qué proyecto y está el equipo sobre o infracargado? La carga de trabajo por persona y el reparto de la capacidad entre varios proyectos pasan a un primer plano en cuanto avanza más de un proyecto. La sobrecarga es una de las causas silenciosas más frecuentes del retraso en plazos.

¿Quién lo hace? En equipos pequeños, la dirección del proyecto suele asumir el control de paso. A medida que crece el tamaño, los roles se reparten:

  • Dirección del proyecto: responde de la dirección operativa y deriva las medidas a partir de las cifras.
  • Control de proyectos: prepara los datos, mantiene indicadores e informes y aporta la base de decisión, sin decidir por sí mismo.
  • Cliente o comité de dirección: toma, con base en los informes, las decisiones de nivel superior, por ejemplo sobre la liberación de presupuesto.
  • Oficina de gestión de proyectos (PMO): concentra el control multiproyecto cuando hay varios proyectos y fija estándares comunes.

Los indicadores clave para su panel de control de proyectos

Un conjunto reducido de indicadores con valor informativo resulta en el día a día más útil que un panel sobrecargado. Estas magnitudes han demostrado su valía:

IndicadorQué dice y cómo se calcula
Grado de avanceProporción del rendimiento ya prestado sobre el total. Base de toda evaluación de avance y rendimiento.
Retraso en plazos o hitosDesviación entre la fecha planificada y la real, normalmente en días. Muestra pronto los retrasos.
Desviación de costes planificadosCostes reales menos costes planificados. Positivo significa sobrecoste; negativo, una reserva.
Cost Performance Index (CPI)Valor ganado dividido entre los costes reales (EV / AC). Valores por debajo de 1 significan que el proyecto es más caro de lo previsto.
Schedule Performance Index (SPI)Valor ganado dividido entre los costes planificados (EV / PV). Valores por debajo de 1 significan retraso respecto al calendario.
Margen de contribuciónIngresos del proyecto menos los costes imputables, en proyectos por esfuerzo calculados normalmente como horas por tarifa horaria. Muestra si el proyecto se sostiene económicamente.
Carga del equipoRelación entre la capacidad planificada y la disponible. Detecta sobre e infracarga.

Un ejemplo de cálculo de CPI y SPI: según el plan, a día de hoy deberían haberse prestado servicios por valor de 40.000 € (PV). En realidad, el trabajo terminado equivale a 30.000 € (EV), y para ello se han gastado 36.000 € (AC). El CPI es de 30.000 / 36.000 = 0,83: cada euro gastado aporta solo 83 céntimos de valor. El SPI es de 30.000 / 40.000 = 0,75, así que el proyecto también va por detrás del calendario. Quien mire solo el gasto («solo 36.000 de 40.000 consumidos») pasaría por alto ambos problemas.

Nota: más indicadores no son automáticamente mejores. De tres a cinco valores que de verdad se consultan con regularidad rinden más que treinta que ya nadie lee. Y cada indicador solo es tan bueno como los datos reales a partir de los que se calcula.

Métodos e instrumentos en el control de proyectos

Para cada tarea se han establecido métodos e instrumentos contrastados. Funcionan con independencia de la herramienta, pero solo despliegan su utilidad cuando los datos planificados y reales se juntan de forma actualizada.

  • Comparación planificado-real y análisis de desviaciones: el instrumento básico. Los valores previstos de plazos, esfuerzo y costes se comparan con regularidad con los reales, y cada desviación se remite a su causa.
  • Análisis de tendencia de hitos: muestra a lo largo del proyecto cómo se desplazan las fechas de hito esperadas y hace visible pronto un retraso paulatino.
  • Análisis de valor ganado: vincula avance, tiempo y costes mediante los valores costes planificados (PV), valor ganado (EV) y costes reales (AC) y permite proyectar los costes totales previsibles.
  • Informes de estado con semáforos: resumen el estado del proyecto de forma condensada, a menudo por proyecto en verde, amarillo o rojo, para que la dirección vea de un vistazo dónde hay que actuar.
  • Análisis de riesgos: evalúa las posibles incidencias por probabilidad e impacto, para que las contramedidas estén preparadas antes de que un riesgo se materialice.
  • Panel de proyecto: reúne los indicadores clave de forma visual y actualizada, en lugar de arrastrarlos a mano en informes.
Plazos y avance a la vista con un software de control de proyectos Controlar tiempo y esfuerzo con una herramienta de control de proyectos Carga del equipo entre varios proyectos en el control de proyectos

Las fases del control de proyectos: el ciclo de control

El control de proyectos no es un acto único, sino un ciclo que se repite durante toda la vida del proyecto. Cuatro pasos se engranan entre sí:

  1. Planificación y definición de objetivos: al principio se fijan plazos, esfuerzos, costes e hitos como valores previstos. Sin valores planificados limpios, después no hay nada que comparar.
  2. Registro de los datos reales: durante la ejecución se registran de forma continua las horas trabajadas, los costes y el estado, idealmente allí donde el trabajo ya ocurre.
  3. Comparación planificado-real y análisis: se contrastan plan y realidad, se valoran las desviaciones y se analizan sus causas.
  4. Dirección y medidas: del análisis se derivan intervenciones concretas que, a su vez, desembocan en una planificación ajustada. Con ello, el ciclo vuelve a empezar.

A lo largo de todo el ciclo de vida del proyecto, el foco se desplaza: en la fase de inicio y planificación destaca fijar valores previstos realistas; en la fase de ejecución, la supervisión y dirección continuas; y en la fase de cierre, el cálculo posterior, del que surgen aprendizajes para futuros proyectos.

Datos de proyecto y análisis en un solo sistema

¿No quiere repartir por más tiempo los tiempos de proyecto, el estado y el análisis entre varias herramientas? Unusual Suite combina proyectos, control de horas, paneles y facturación en una sola plataforma, de modo que los datos para el control confluyen sin rodeos.

Inicia tu prueba gratuita

Qué funciones debe cubrir una herramienta de control de proyectos

En lugar de dejarse impresionar por listas de funciones, conviene mirar las capacidades que una herramienta de control de proyectos necesita de verdad en el día a día:

Registro de tiempo y esfuerzo en el contexto del proyecto

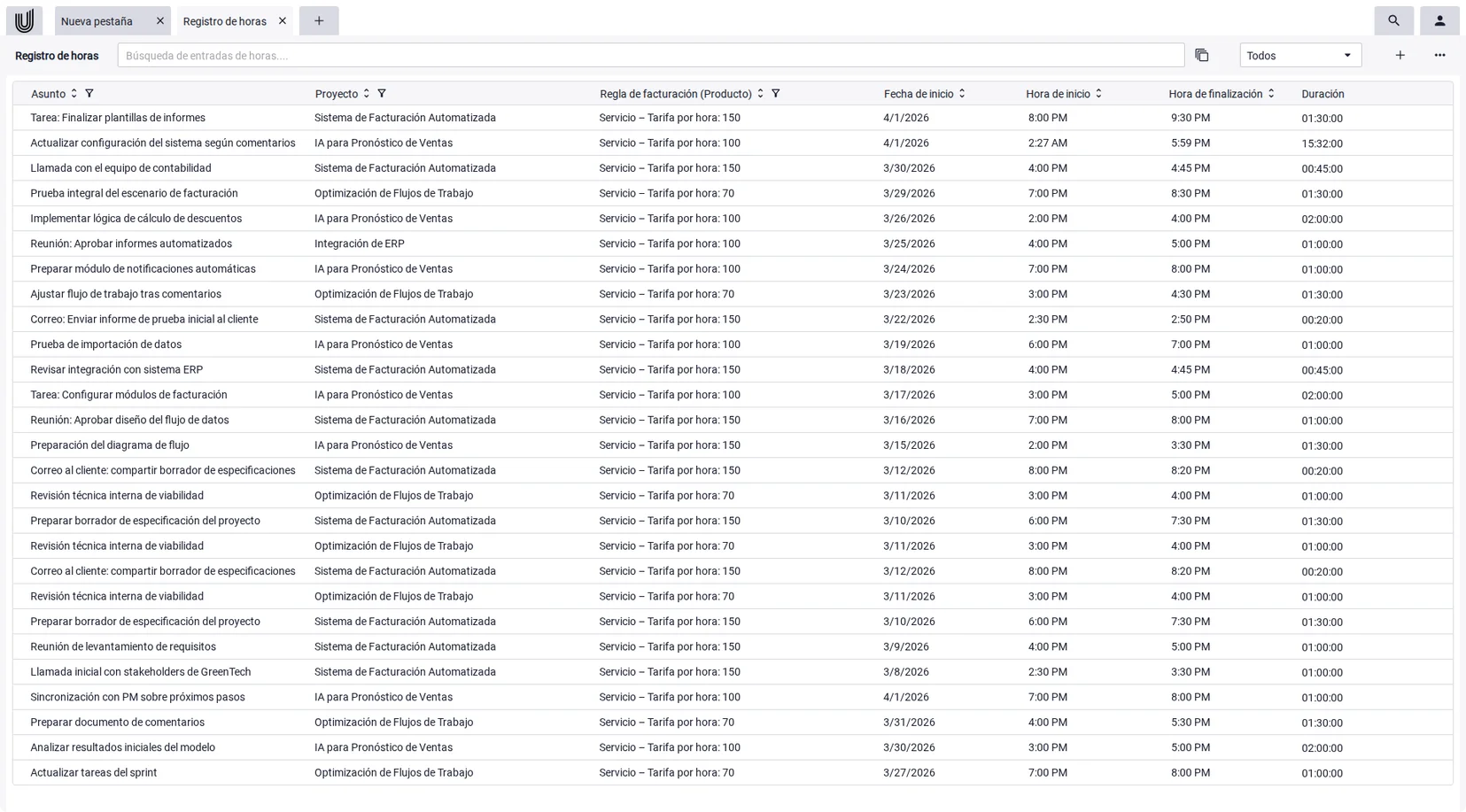

Sin datos reales fiables, todo control se queda en estimación. Por eso, un control de horas por proyecto que registre las horas directamente en el proyecto es el fundamento. Solo así el esfuerzo consumido y los costes quedan disponibles para el análisis.

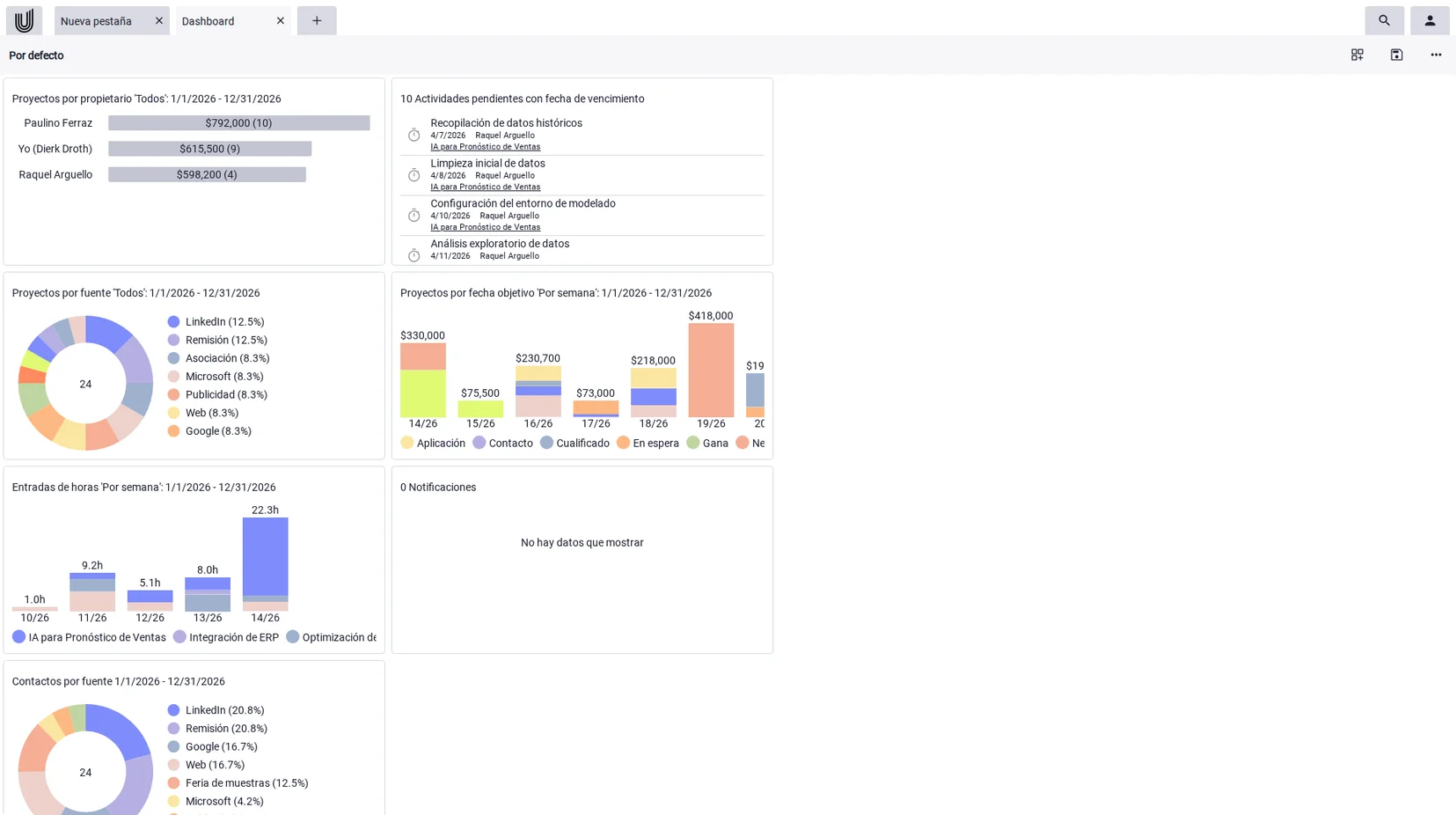

Panel de control de proyectos e indicadores

Un panel de control de proyectos hace visible el estado actual sin que nadie mantenga informes a mano. Es importante que los indicadores mostrados se puedan configurar, porque una agencia mira valores distintos a los del control de proyectos de TI de un equipo de software.

Seguimiento de plazos y estado

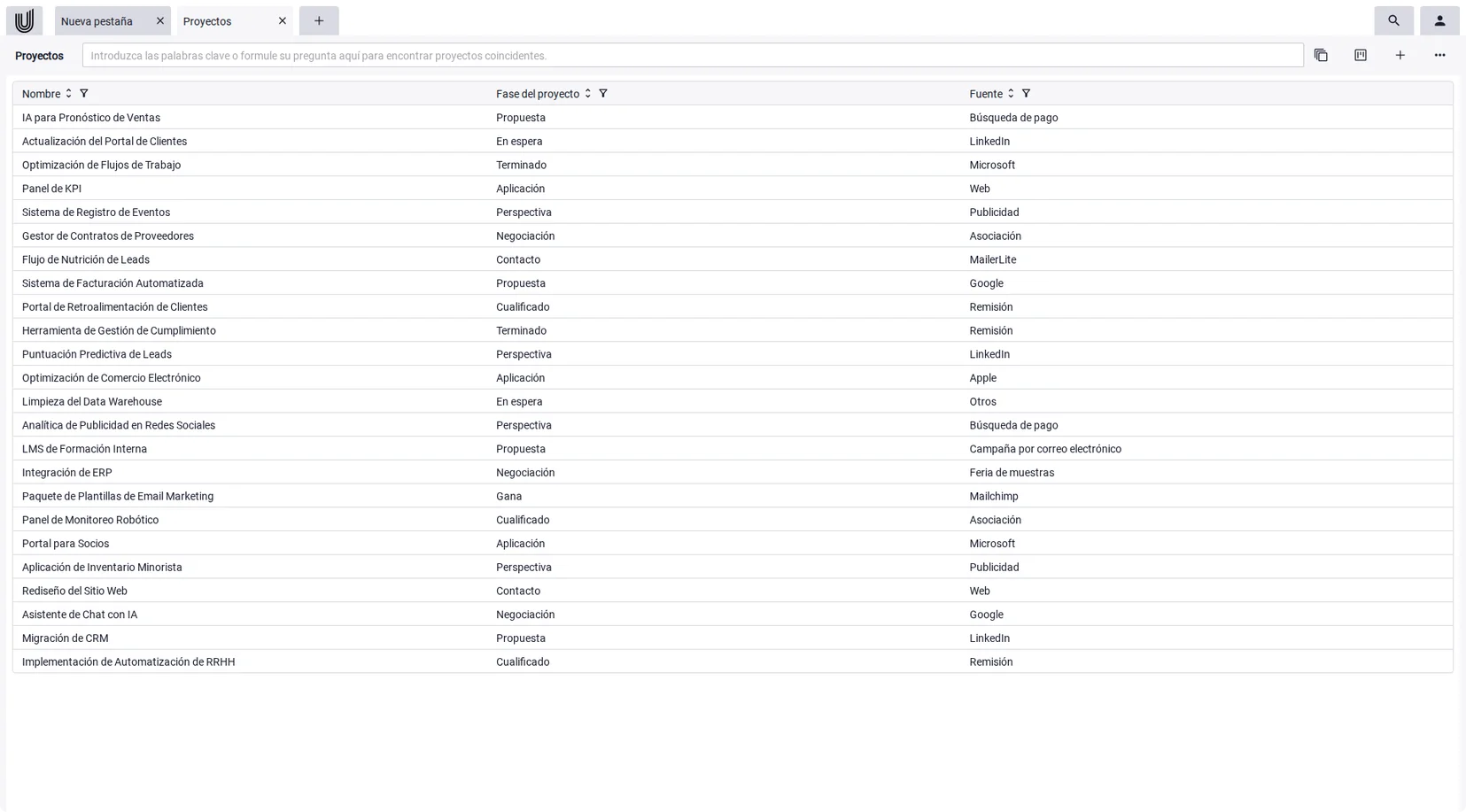

Tareas, hitos y fases del proyecto deben poder representarse y seguirse por estado. Vistas como Kanban o una vista general de proyectos muestran de un vistazo qué está abierto, en curso o terminado.

Análisis e informes

Un buen software genera informes con un clic a partir de los datos existentes, en lugar de tener que exportarlos a otra herramienta. Las funciones de filtro y orden sobre los datos en bruto suelen ser más útiles que los informes estándar rígidos.

Conexión con la facturación

En los proyectos facturados por esfuerzo, el círculo solo se cierra cuando las horas registradas fluyen sin rodeos a la facturación. Entonces no solo es visible el esfuerzo, sino también qué parte de él ya se ha facturado.

Historial y trazabilidad

¿Quién cambió qué y cuándo? Un historial de cambios completo aporta compromiso y ayuda a aprender de los proyectos cerrados para la siguiente planificación.

Excel o software de control de proyectos: cuándo merece la pena cambiar

Una plantilla de Excel para el control de proyectos se crea rápido y, para un único proyecto, suele bastar por completo. Se vuelve crítico en cuanto avanzan varios proyectos en paralelo, varias personas mantienen el mismo archivo o las cifras deben estar actualizadas sin que alguien las añada a mano.

Límites típicos de Excel en el uso continuo:

  • Actualidad: las cifras solo están tan frescas como la última entrada manual. Entre dos actualizaciones, se dirige a ciegas.
  • Doble mantenimiento: las horas se registran primero en algún sitio y luego se trasladan a la tabla de control. Cada traslado es una fuente de error.
  • Caos de versiones: en cuanto varias personas editan el mismo archivo, surgen versiones que compiten entre sí.
  • Sin visión de conjunto: analizar a través de varios proyectos se vuelve rápidamente confuso en tablas separadas.

El cambio a un software de control de proyectos merece la pena sobre todo cuando los datos ya se generan en el sistema, por ejemplo porque las horas se registran ahí y los proyectos se llevan ahí. Entonces el control entrega sus indicadores casi como un subproducto, sin mantenimiento adicional de tablas.

Elegir una herramienta de control de proyectos: en qué fijarse

Cuando las funciones básicas están claras, unos pocos criterios ayudan a encontrar la solución adecuada:

  • Fuente de datos, no una isla: ¿los datos reales (horas, estado, costes) se generan directamente en el sistema o hay que importarlos antes de otras herramientas? Cuanto más cerca estén el registro y el análisis, más fiable será el control.
  • Indicadores configurables: ¿se pueden adaptar paneles e informes a los propios proyectos, en lugar de asumir plantillas rígidas?
  • Esfuerzo en el día a día: una herramienta de control vive de datos actuales. Cuanto menos mantenimiento manual exija, antes se usará de verdad.
  • Integración con proyecto y facturación: ¿la solución cubre también la gestión de proyectos y la facturación, o se queda como una herramienta más junto a las existentes?
  • Escalabilidad: ¿la solución crece del primer proyecto al trabajo multiproyecto, con roles y permisos para un equipo mayor?
  • Soberanía de los datos: ¿dónde están los datos del proyecto y existe, en proyectos sensibles, la opción de operar el sistema en infraestructura propia?

Nota: una herramienta dedicada de control o de inteligencia de negocio ofrece más profundidad en los indicadores que una solución integrada. Para la mayoría de equipos pequeños y medianos, sin embargo, importa menos la profundidad de análisis que la pregunta de si las cifras están actualizadas, completas y disponibles sin doble esfuerzo.

Ejemplo práctico: control de proyectos con Unusual Suite

Cómo se ve el control operativo de proyectos desde un solo sistema queda claro con el ejemplo de Unusual Suite, un software de gestión todo en uno que conecta proyectos, control de horas, paneles y facturación, y que por eso se usa también como software para empresas de servicios. Como los datos se generan ahí igualmente, quedan disponibles para el análisis sin ningún traslado:

FunciónQué significa para su control de proyectos
Control de horas por proyectoLas horas se registran siempre en el contexto del proyecto. Las horas facturables por proyecto son visibles directamente y se pueden analizar de forma dinámica con filtros, el fundamento de todo examen de esfuerzo y costes.
Vista general y estado de proyectosLos proyectos se pueden llevar como Power-Grid o tablero Kanban, con fases configurables. Así, el avance por proyecto es visible en todo momento, sin un informe de estado aparte.
Paneles con indicadoresLos paneles configurables reúnen proyectos en curso y pasados, así como indicadores generales de negocio, en widgets que se pueden ordenar y guardar libremente.
Informes a partir de los datos en brutoDesde una vista Power-Grid se puede crear un informe. En el control de horas, las horas por proyecto están además disponibles como informe PDF y como exportación a Excel.
Del tiempo a la facturaLas horas de proyecto registradas se pueden convertir automáticamente en líneas de factura, por proyecto con periodo y método de redondeo. Así el esfuerzo llega a la factura sin teclear nada de nuevo.
Historial y soberanía de los datosLos cambios en los proyectos se registran con usuario y momento. Junto al uso en el navegador, con suscripción Pro también es posible una instalación On-Premises en infraestructura propia.

Una valoración honesta: Unusual Suite es un software de gestión integrado, no un sistema especializado de control ni de inteligencia de negocio. Instrumentos clásicos como un cálculo automático del valor ganado, una planificación formal de presupuesto con previsión planificado-real, una estructura de desglose del trabajo, un diagrama de Gantt o una planificación de capacidad dedicada no vienen en Unusual Suite como módulos de control terminados. Su fuerza está en poner los datos reales operativos (horas registradas, estado del proyecto, importes facturables) de forma fiable y actualizada en un único lugar, y hacerlos visibles en paneles e informes. Quien necesite un análisis financiero de control profundo combina esta base de datos, con buen criterio, con una herramienta especializada.

Conclusión: encontrar el software de control de proyectos adecuado

Un buen control de proyectos no depende del número de indicadores, sino de la calidad de la base de datos. Cuando los plazos, el esfuerzo y los costes están actualizados y en un único lugar, incluso pocos indicadores ofrecen un sistema de alerta temprana fiable. Si, en cambio, los datos están dispersos en tablas y herramientas sueltas, ni el panel más bonito ayuda.

Por eso, para muchos equipos pequeños y medianos la mejor elección no es la herramienta de control más avanzada en análisis, sino una solución en la que los datos del proyecto se generan por sí solos y el análisis viene incluido. Quien necesite análisis y previsiones financieras complejas combina esta base de datos con una herramienta especializada.

Plataformas integradas como Unusual Suite muestran cómo puede ser la parte operativa: proyectos, control de horas, paneles y facturación se engranan entre sí, en lugar de mantenerse en programas separados. Al final, lo que importa es que las cifras sean correctas y visibles a tiempo, no cuántos análisis serían teóricamente posibles.

Dirija proyectos,
sin reunir datos a mano.

Unusual Suite reúne proyectos, control de horas, paneles y facturación en una sola plataforma, gratis para siempre para una persona y 90 días de prueba gratis en equipo. Unusual Suite es un producto de Unusual Software GmbH, que publica este blog.

Inicia tu prueba gratuita

Preguntas frecuentes sobre el software de control de proyectos

Un software de control de proyectos apoya la dirección continua de los proyectos en cuanto a tiempo, costes y rendimiento. Registra o reúne datos reales, como las horas trabajadas y el estado del proyecto, los compara con la planificación y hace visibles las desviaciones mediante paneles e informes, para poder corregir el rumbo a tiempo.

Entre las tareas están la supervisión de plazos y avance, el control de costes y presupuesto, la evaluación del rendimiento logrado y la gestión de recursos y carga de trabajo. Por encima de todo está la comparación continua entre lo planificado y lo real, de la que se derivan las decisiones de dirección.

Los indicadores típicos son el grado de avance, el retraso en plazos, los costes planificados frente a los reales, el Cost Performance Index (CPI) y el Schedule Performance Index (SPI) del análisis de valor ganado, el margen de contribución y la carga del equipo. En la práctica, un conjunto reducido de pocos indicadores que se consultan con regularidad vale más que un panel sobrecargado.

Entre los métodos habituales están la comparación planificado-real, el análisis de tendencia de hitos, el análisis de valor ganado, los informes de estado con semáforos y el análisis de riesgos. Suelen complementarse con un panel de proyecto que reúne los indicadores de forma actualizada y visual.

El control de proyectos funciona como un ciclo de cuatro pasos que se repiten: planificación y definición de objetivos, registro de los datos reales, comparación planificado-real con análisis, y dirección con medidas. A lo largo del proyecto el foco se desplaza de la planificación al inicio, a la supervisión durante la ejecución y al cálculo posterior en el cierre.

El control de proyectos de TI es la aplicación del control de proyectos a iniciativas de TI, como el desarrollo de software o los proyectos de infraestructura. El ciclo de planificación, registro de datos reales, comparación planificado-real y dirección es el mismo; el foco, sin embargo, está en los costes de personal, las estimaciones de esfuerzo y la carga del equipo, porque el tiempo de trabajo representa la mayor parte de los costes en los proyectos de TI. Por eso, un control de horas por proyecto es la fuente de datos más importante.

Para un único proyecto manejable, una plantilla de Excel puede bastar. En cuanto varios proyectos avanzan en paralelo, varias personas mantienen el mismo archivo o las cifras deben estar actualizadas, las hojas de cálculo llegan a su límite: doble mantenimiento, datos obsoletos y caos de versiones. Entonces merece la pena un software en el que los datos se generen igualmente.

No. Unusual Suite es un software de gestión integrado que conecta proyectos, control de horas, paneles y facturación, y así aporta la base de datos operativa para el control de proyectos. No incorpora instrumentos clásicos de control, como el cálculo automático del valor ganado o las previsiones formales de presupuesto, como módulos propios. Para análisis financieros profundos, esa base de datos se puede combinar con una herramienta especializada.

Empezar ahora
